BAUABSCHNITT 25

ADAPTIERUNG DES BETRIEBSGEBÄUDES

Auch unser Betriebsgebäude platzt aus allen Nähten und ist mittlerweile sanierungsbedürftig. Mit dem Umbau und der Erweiterung des bestehenden Gebäudes soll zum einen die generelle Raumnot beseitigt, zum anderen die technische Ausstattung zukunftsfit gemacht werden. Herzstück des neuen Gebäudes wird eine Kläranlagenwarte sein, die mit modernster (Sicherheits-)Technik ausgerüstet wird.

Meilensteine

Ausführende Firmen

Unsere Ausschreibungen

finden Sie im ANKÖ

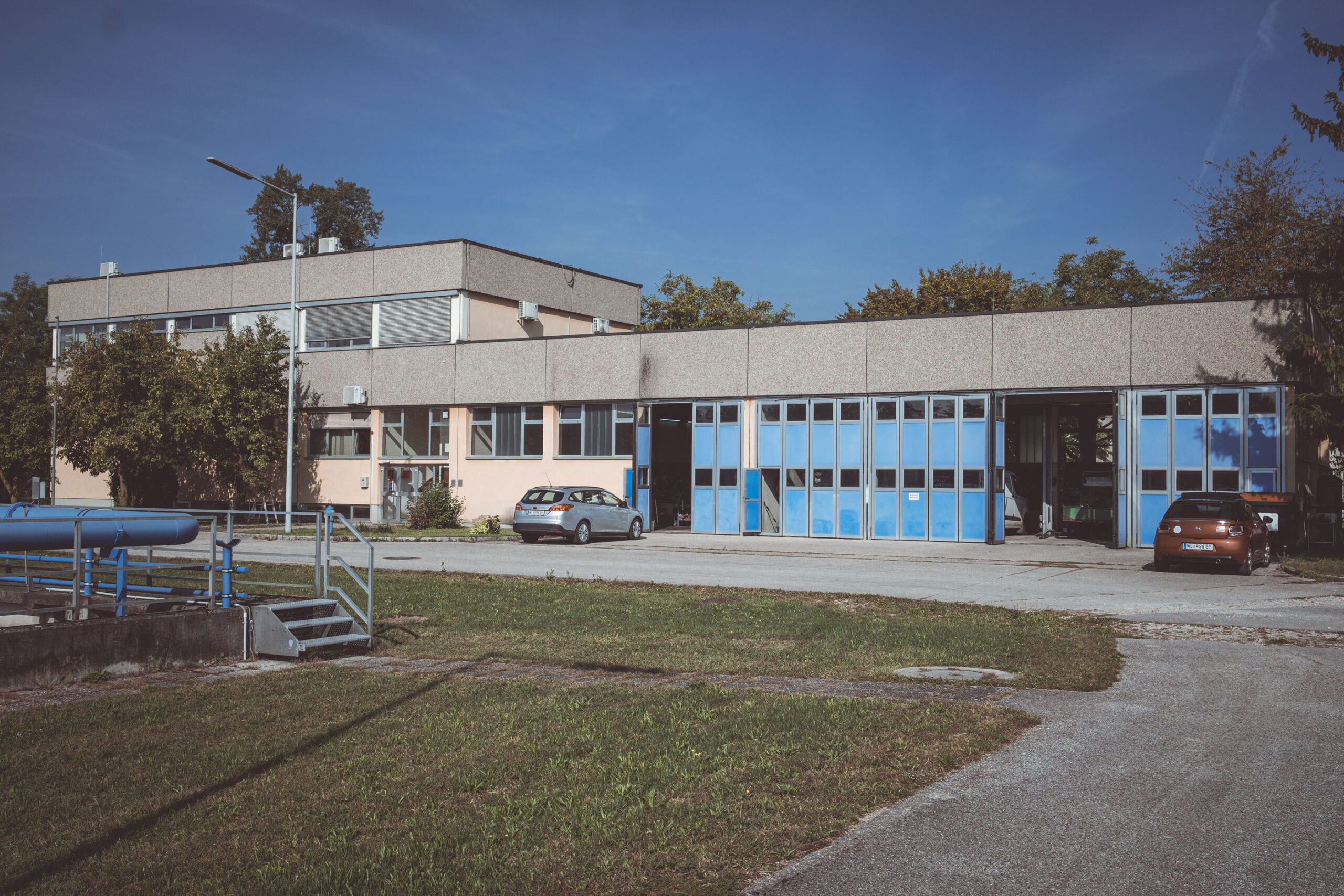

Seit der Ersterrichtung des Betriebsgebäudes im Jahr 1984 wurden außer kleiner Adaptierungs- und Instandhaltungsmaßnahmen keine Sanierungen vorgenommen. Der Rohbau (Betonskelettbau) ist grundsätzlich in einem guten Zustand und weiter nutzbar. Allerdings sind die derzeit verfügbaren Räumlichkeiten zu beengt und es muss für unterschiedliche Nutzungen erweitert werden.

Herzstück des Betriebsgebäudes wird die neue Schaltwarte, in der sämtliche Steuerungseinheiten des Prozessleitsystems untergebracht werden. Auch die Zentralen der Sicherheitseinrichtungen – wie Brandmeldeanlage, Gaswarnanlage, Videoüberwachung etc. – werden in der Warte ihren Platz finden. Damit wird ein umfassender Überblick über das Geschehen im Anlagenbetrieb gewährleistet. Wir freuen uns natürlich sehr auf eine moderne Ausstattung, die die Arbeit auf der Kläranlage sehr erleichtern wird.

Auch unser Labor wird erweitert und nach dem Stand der Technik ausgerüstet. Moderne, helle Büroräumlichkeiten, ein großer Besprechungsraum, ansprechende Sozialräume und gut ausgestattete Schwarz/Weiß-Garderoben und Sanitärräumlichkeiten sind ebenfalls eingeplant. Damit schaffen wir gute Arbeitsplätze für die Zukunft in unserer Region.

Da auf der Kläranlage keine Lagermöglichkeiten vorhanden sind, wird in einem ersten Schritt das Betriebsgebäude um eine kleine Lagerhalle erweitert. Hier sollen dann zukünftig unsere großen Ersatzteile und auch ein Kleinteilelager untergebracht werden. Werkstatt und Garagen werden ebenso saniert und neu ausgestattet. Ein vorschriftsgemäßer Schweißarbeitsplatz wird eingerichtet.

Großen Wert legen wir beim Umbau und für den späteren Betrieb des Gebäudes auf Energieeffizienz. Neue Fenster und eine Dämmfassade sollen den Energieverbrauch reduzieren. Geheizt wird mit Abwärme aus Aggregaten und selbst produziertem Biogas. Eine Kühldecke sorgt bei großer Hitze für angenehme Raumtemperaturen. Nur in speziellen Bereichen, wie beispielsweise dem Serverraum, werden zusätzlich Klimageräte eingesetzt.

MEILENSTEINE

In chronologischer Abfolge berichten wir über die Meilensteine in der Bauausführung.

10. Oktober 2026: Sieht ja schon ganz gut aus - von außen

Mit dem Abbau des Gerüsts rund um das sanierte Betriebsgebäude sieht diese Baustelle schon sehr zusammengeräumt aus. Die Fassade ist soweit fertig. Die Vorfreude auf das Arbeiten in den neuen Räumlichkeiten wächst. Geduld ist allerdings noch angesagt, denn der Innenausbau wird noch einige Zeit in Anspruch nehmen.

Unzählige Verrohrungen und Kabel wurden bereits unter Doppelböden versteckt. Im Keller wurde der Estrich eingebracht und ist am Ausheizen. Der Trockenbau ist voll im Gange und lässt auch an den Wänden die Kabel und Rohre verschwinden. Die Kühldecke ist auch schon fast zur Gänze im gesamten Gebäude montiert. Der Brunnen für das Kühlsystem wird in den nächsten Tagen gebohrt. Rund um das Gebäude sind noch viele Leitungen zu erneuern oder wie das außenliegende Abwasserpumpwerk und die Ölabscheider neu herzustellen.

Während die Baustelle draußen voranschreitet, beschäftigen wir uns im Containerdorf mit Einrichtung und Ausstattung des umgebauten Gebäudes. Die Bemusterung für Böden, Küchen und Büroeinrichtung geht dahin und laufend legen Mitarbeiter:innen neue Dekor-Varianten zusammen. Die Einrichtung für das neue Labor ist bestellt und der Einbau für Mitte Jänner avisiert. Gleichzeitig werden Kabel für die IT-Ausstattung gezogen und eingebaut, begleitet von ständigen Überlegungen, was zukünftig an IT-Ressourcen gebraucht werden könnte.

Aufmerksame Beobachter:innen erkennen, dass das nunmehrige Aussehen des Betriebsgebäudes von den ersten Entwürfen deutlich abweicht. Auch wir kämpfen während der Bauausführung mit den derzeitigen Baukostensteigerungen, müssen auf zusätzliche Erfordernisse Rücksicht nehmen und damit auch da und dort den Sparstift ansetzen. Wichtig ist uns hier, dass die Funktionalität des Gebäudes viele Jahre den hohen zukünftigen Ansprüchen gerecht werden kann. Großes Augenmerk legen wir damit auf Sicherheit und IT-Ausstattung. Optischer Aufputz, wie zB unsere nordseitig geplante Holzfassade, fiel dem Sparstift zum Opfer.

30. August 2026: Kabelchaos und eine richtig heiße Umbauphase

Mittlerweile ist die Gebäudehülle unseres Betriebsgebäudes geschlossen. Das Dach ist dicht, Fenster sind eingebaut und an den Wänden wird bereits die Dämmung für die Fassade aufgebracht. Wir sind in der heißen Umbauphase mit den Installationen. Respekt, dass Trockenbauer, Elektriker und Installateure den Überblick behalten. Die Innenräume sind voll von Kabeln, Rohren und Metallschienen. Die Doppelböden wurden bereits angeliefert und liegen zum Einbau bereit. Vorausgegangen sind den Installationsarbeiten natürlich sorgfältige Planungen und unzählige Besprechungen zur zukünftigen Ausstattung und Möblierung unseres Gebäudes.

Der Sommer 2026 hat uns allen gezeigt, was er kann. Unglaubliche Hitze hat die Baustelle über Tage fast unerträglich gemacht. Wir freuen uns umso mehr auf unsere Kühldecke, die in den nächsten Tagen im gesamten Gebäude eingebaut wird. Einzelne Räume, wie beispielsweise der Serverraum, erhalten dann zusätzlich noch Klimaanlagen. Damit sind wir für kommende Hitzesommer gut gewappnet.

Die Sanierungsarbeiten in der Werkstatt und in den Garagen gehen ebenfalls zügig voran. Diese werden von unseren Mitarbeiter:innen genauestens beobachtet, denn alle hoffen, dass die laufenden Anlagenwartungen in der provisorisch eingerichteten Werkstatt bald ein Ende haben. Wir freuen uns wirklich schon sehr, auf geregeltes Arbeiten mit Werkzeug, das wir finden, wenn wir es brauchen.

22. MAI 2026: Vom Rohbau zum Ausbau

In den letzten Monaten ist im Bereich des Betriebsgebäudes sehr viel geschehen. Das alte Gemäuer wurde total entkernt. Stehen blieb lediglich das Skelett des Stahlbetonbaus. Bereits bei den Abbrucharbeiten kündigten sich diverse Überraschungen für uns an. So war der Zustand des Betons leider nicht so gut wie wir erwartet hätten. Vor allem in jenen Bereichen, wo früher Waschbetonplatten die Fassade zierten, mussten umfangreiche Betonsanierungen durchgeführt werden. Für diese ungeplanten Arbeiten mussten wir rund drei Wochen Verzögerung im Bauablauf hinnehmen. Die bauausführenden Firmen sind sehr bemüht, die verlorene Zeit wieder aufzuholen.

Neben den Abbrucharbeiten wurde an das bestehende Gebäude angebaut. Im Westen erweitern wir für unser Labor und Büroräumlichkeiten. An der Ostseite wurde eine neue Lagerhalle errichtet, wo zukünftig Ersatzteile für den Kläranlagenbetrieb ihren Platz finden werden.

Derzeit befinden wir uns in der Phase des Holzbaus. Wir erweitern das Betriebsgebäude auch in die Höhe. Das erste Obergeschoß wird über die bestehenden Garagen und die Werkstatt gezogen, um auch hier mehr Platz zu schaffen. Aus statischen Gründen haben wir uns für einen Holzbau entschieden. Dieser schreitet sehr rasch voran und lässt uns schon die ersten Einblicke in die zukünftigen Räumlichkeiten gewähren.

11. Dezember 2025: Containerdorf bezogen

Es kann nun endlich mit der Sanierung des Betriebsgebäudes losgehen. Da das über 40 Jahre alte Betriebsgebäude völlig entkernt und generalsaniert wird, haben wir uns entschlossen, während der Umbauphase in ein Containerdorf zu ziehen.

Bevor die Container aufgestellt werden konnten, musste in diesem Bereich der Kläranlage noch ein 5 Meter tief liegender Schmutzwasserkanal erneuert werden. Aufgrund der unzähligen Leitungen, die in dieser Fläche eingebaut sind, war das eine große Herausforderung für die ausführende Firma. Kurz darauf kamen schon die Tieflader mit den Containern, die auf einer Ebene aufgebaut wurden. Sämtliche Installationsarbeiten nahmen doch einige Zeit in Anspruch. Die klirrende Kälte machte die Sache nicht angenehmer.

Anfang Dezember war es dann soweit. Die gesamte Mannschaft des AWV übersiedelte Büros, Lager, Garderoben, Archive und auch das Labor mit den speziellen Einrichtungen in die Container. Beim Übersiedeln und Neuinstallieren der gesamten IT, der E-Technik, der Telefonanlage etc. wurden wir großartig von unseren Partnerfirmen unterstützt. An dieser Stelle sagen wir ein großes Dankeschön an deren Mitarbeiter:innen, die es ermöglicht haben, dass wir nur wenige Tage eingeschränkt erreichbar waren.

30. Dezember 2024: Auf zur Einreichplanung

Beinahe ein ganzes Jahr haben wir uns für die Planung des neuen Betriebsgebäudes (bzw. für die Generalsanierung des bestehenden Gebäudes) Zeit genommen. Gemeinsam mit dem Generalplaner und dem Architekten hat das gesamte Team des AWV an Raumaufteilungen und am zukünftigen Platzbedarf getüftelt, Ideen gesammelt, einige davon wieder verworfen, viele davon zu Papier gebracht. Wir haben skizziert, gerechnet, Pläne zerknüllt und wieder glatt gestrichen. Im Vordergrund der Planungen standen die Wirtschaftlichkeit und vor allem die Zukunftstauglichkeit des Gebäudes. Denn wir planen nicht für uns und nicht für kurze Zeit, sondern für Jahrzehnte. Ende des Jahres wurden nun die Vorentwürfe fertig. Wir gehen damit in die Einreichplanung und hoffen auf baldigen Baubeginn.

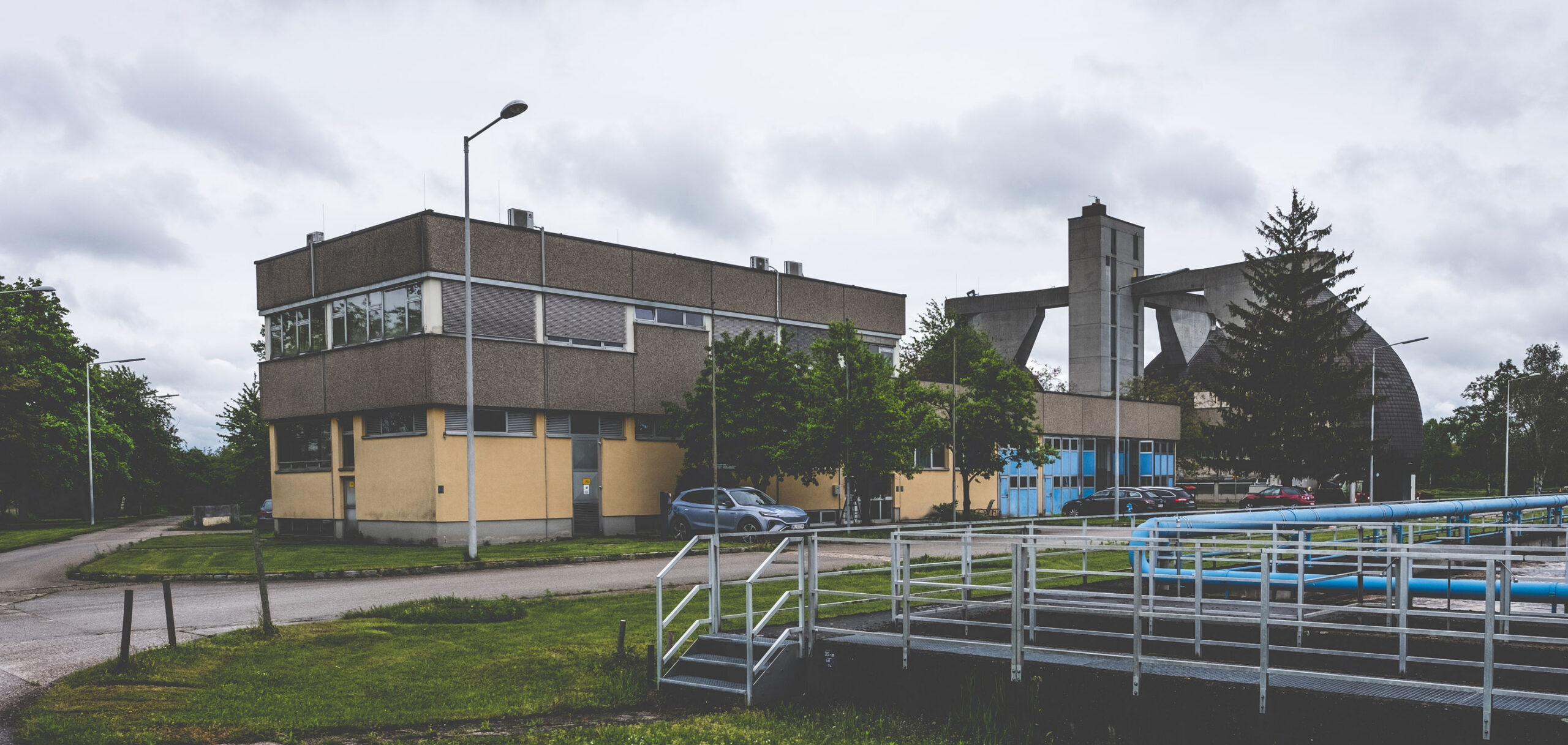

Bestand seit 1984

Zur Erinnerung: So sieht das Betriebsgebäude im Jahr 2024 nach 40 Jahren Anlagenbetrieb aus.
