BAUABSCHNITT 27

UMBAU BIOLOGIE

Im Bauabschnitt 27 werden die  Becken der Kläranlage saniert. Wir greifen damit das Herzstück der Anlage an, die biologische Reinigungsstufe. Die gewaltige Herausforderung besteht darin, die Funktion der Anlage jederzeit aufrechtzuerhalten, obwohl einzelne Becken außer Betrieb genommen werden. Das heißt, vorhandene Redundanzen nutzen, nicht vorhandene schaffen und dann erst die betroffenen Bauteile und maschinellen Anlagen sanieren oder erneuern. Gleich vorweg ein herzliches Dankeschön an unseren Generalplaner und unseren Verfahrenstechnikern, der hier in besonderem Maße gefordert sein werden.

Meilensteine

Ausführende Firmen

Unsere Ausschreibungen

finden Sie im ANKÖ

Erweiterung der Anlage von 210.000 auf 250.000 EW
Mit dem Einzugsgebiet muss auch die Abwasserreinigung der Region wachsen. Hier haben wir besonderes Glück, da unsere Anlage in ihrer Ersterrichtung bereits großzügig bemessen wurde und wir keine zusätzlichen Becken errichten müssen. Das heißt, wir sichern in diesem Bauabschnitt den bautechnischen Bestand, erneuern die maschinelle Ausrüstung und optimieren die Verfahrenstechnik.

Vorklärung
Das bestehende Vorklärbecken wird vergrößert, um auch bei der zukünftigen Auslastung von 250.000 EW eine ausreichende Abscheidung von Primärschlamm sicherstellen zu können. Dafür wird die bestehende Trennwand zwischen Vorklärbecken und Anaerobbecken 1 abgebrochen und eine neue Trennwand errichtet. Das Anaerobbecken 1 wird dadurch dementsprechend kleiner.

Ertüchtigung des Belüftungssystems
Die acht Belebungsbecken bilden das Herzstück der Kläranlage. Um den Mikroorganismen, die wesentlich am Abwasserreinigungsprozess beteiligt sind, bestmögliche Lebensbedingungen zu schaffen, ist es erforderlich, die Belüftung in jedem einzelnen Becken zu erneuern. Die derzeitige Belüftung ist am Ende ihrer Lebenszeit angekommen und großteils kaputt. Durch neue Streifenbelüfter, die vollflächig am Boden der Becken eingebaut werden, wird die Zufuhr von Sauerstoff wesentlich feinblasiger, damit effizienter und dadurch kann massiv Energie eingespart werden. Neu ist auch die Errichtung der Belüftung in sogenannten Kaskaden. Das heißt, dass einzelne Felder der Belüftung ein- bzw. ausgeschaltet werden können – je nach Bedarf und Belastung der Anlage. Nach der Sanierung wird die Betriebsweise der Belebungsbecken auf eine intermittierende Belüftung mit einer optimalen Regelung mithilfe von Sauerstoff-, Nitrat- und Ammoniumsonden umgestellt.

Zusätzlich werden auch die beiden Denitrifikationsbecken mit Belüftern ausgestattet, um diese bei hoher Belastung der Kläranlage zuschalten zu können. Rührwerke werden durch eine Stoßbelüftung oder durch moderne energieeffizientere Rührwerke ersetzt.

Das sogenannte Mischbauwerk, ein Becken, in dem mechanisch vorgereinigtes Abwasser und Rücklaufschlamm zusammenfließen, wird erneuert, um optimale Strömungsverhältnisse für eine bessere Durchmischung und damit eine bessere Verteilung auf die einzelnen Belebungsbecken zu erlangen.

Das Rücklaufschlammhebewerk wird neu gebaut, damit der Rücklaufschlamm nicht mehr über die Höhe des maximalen Wasserspiegels ins Rechenhaus gehoben werden muss. Zukünftig erfolgt die Zugabe des Rücklaufschlamms im Anaerobbecken. So kann entsprechende Pumpenergie eingespart werden und gewährleistet, dass wir in einem weiteren Bauabschnitt unsere mechanische Reinigungsstufe zweistufig ausführen können.

Sanierung/Neuerrichtung von Leitungen am Kläranlagengelände
Der Anlagenbetrieb war in den letzten Jahren von ständigen Rohrbrüchen begleitet. Mit diesem Bauabschnitt ist vorgesehen, schadhafte Wasser-, Abwasser-, Schlamm- und Luftleitungen sowie die elektrotechnische Anbindung zu erneuern. Dieser Teil des Bauabschnitts ist besonders fordernd, da immer zuerst die neuen Leitungen auf engem Raum bzw. dort, wo Platz gefunden werden kann, neu errichtet werden müssen bevor die alten Leitungen abgebaut werden.

Umsetzung sonstiger Maßnahmen am Kläranlagengelände
Unter diesen Titel fällt die Erneuerung der Beleuchtung und der Flutlichtanlage, die Erneuerung der vieler Kabelwege am Gelände, die Erstellung eines Verkehrskonzeptes samt Planung von Wiegevorrichtungen, Planung einer Videoüberwachung usw.

MEILENSTEINE

In chronologischer Abfolge berichten wir über die Meilensteine in der Bauausführung.

10. Oktober 2026: Betonarbeiten am laufenden Band

Die Betonsanierung am ersten entleerten Becken fordert vorerst hauptsächlich den Baumeister. So manche Betonteile aus der Ersterrichtung der Kläranlage haben seit vielen Jahren ausgedient und hatten keine Funktion mehr. So wurde beispielsweise die Tauchwand am Ende des Deni-Beckens herausgeschnitten, um an dieser Stelle Schieber errichten zu können. Diese gewährleisten Flexibilität bei verschiedenen Betriebsweisen des Beckens. Anschließend wurden die Beckenwände mit Druck gestrahlt, um auch die letzten Reste abplatzenden Betons zu entfernen. Betonfugen werden derzeit abgedichtet und punktuelle Betonschäden saniert.

Gleichzeitig entsteht die neue Trennwand im Becken. Diese sorgt zukünftig dafür, dass einzelne Bereiche des Beckens unterschiedlich betrieben werden können – je nach Zulaufbelastung der Kläranlage. Dadurch kann zum einen Belüftungsenergie eingespart werden, zum anderen könnte das Becken bei sehr großer Belastung der Kläranlage als Hochleistungsstufe der Belebung vorgeschaltet werden.

Neben den Becken wird fleißig gegraben. Dort, wo Platz im Untergrund gefunden wurde, werden neue Leitungen wie zB die neue Druckluftleitung mit einem Durchmesser von einem halben Meter, Schlamm- und Abwasserleitungen, Elektroleitungen usw verlegt. Erst nach Umschluss und Inbetriebnahme der neuen Leitungswege können die bestehenden gekappt und entfernt werden.

Dem ehemaligen Schneckenhebewerk, ein kleines Gebäude, das seit über 25 Jahren nicht mehr seiner ursprünglichen Bestimmung entsprechend genutzt wird, wird neues Leben eingehaucht. Ein Teil davon wird zu einem modernen E-Technik-Raum umgebaut. Das restliche Platzangebot kann zukünftig als Lager genutzt werden. Ordentliche Lagerflächen sind derzeit Mangelware auf der Kläranlage. Daher freuen wir uns umso mehr, wenn zukünftig auch die Lagerhaltung wesentlich verbessert wird.

31. August 2026: Offizieller Baustart der Beckensanierung

Es geht los mit der tatsächlichen Beckensanierung. In den nächsten zwei Jahren wird ein Becken nach dem anderen außer Betrieb genommen, baulich saniert und maschinell neu ausgerüstet. Während ein Becken leer ist, lastet die Abwasserreinigung auf den noch in Betrieb befindlichen Becken. Und auf unseren Verfahrenstechnikern. Denn diese müssen bereits im Vorfeld Prozesse umstellen und unsere Mikroorganismen an die neue Situation gewöhnen.

Wir starten mit dem Denitrifikationsbecken 1, das bereits entleert und gereinigt ist. Nach jahrelangem Betrieb hatten sich Tonnen an Schlamm am Beckenboden angesammelt, der herausgeräumt wurde. Nach gründlicher Reinigung des Betonbauwerks konnten die Betonprüfer bereits ihre Arbeit aufnehmen und stellten uns ein erfreuliches Gutachten aus. Die anstehende Betonsanierung wird sich in Grenzen halten, weil das Bauwerk noch in einem ganz guten Zustand ist. Auch den Betonbrücken wurde ein gutes Zeugnis ausgestellt.

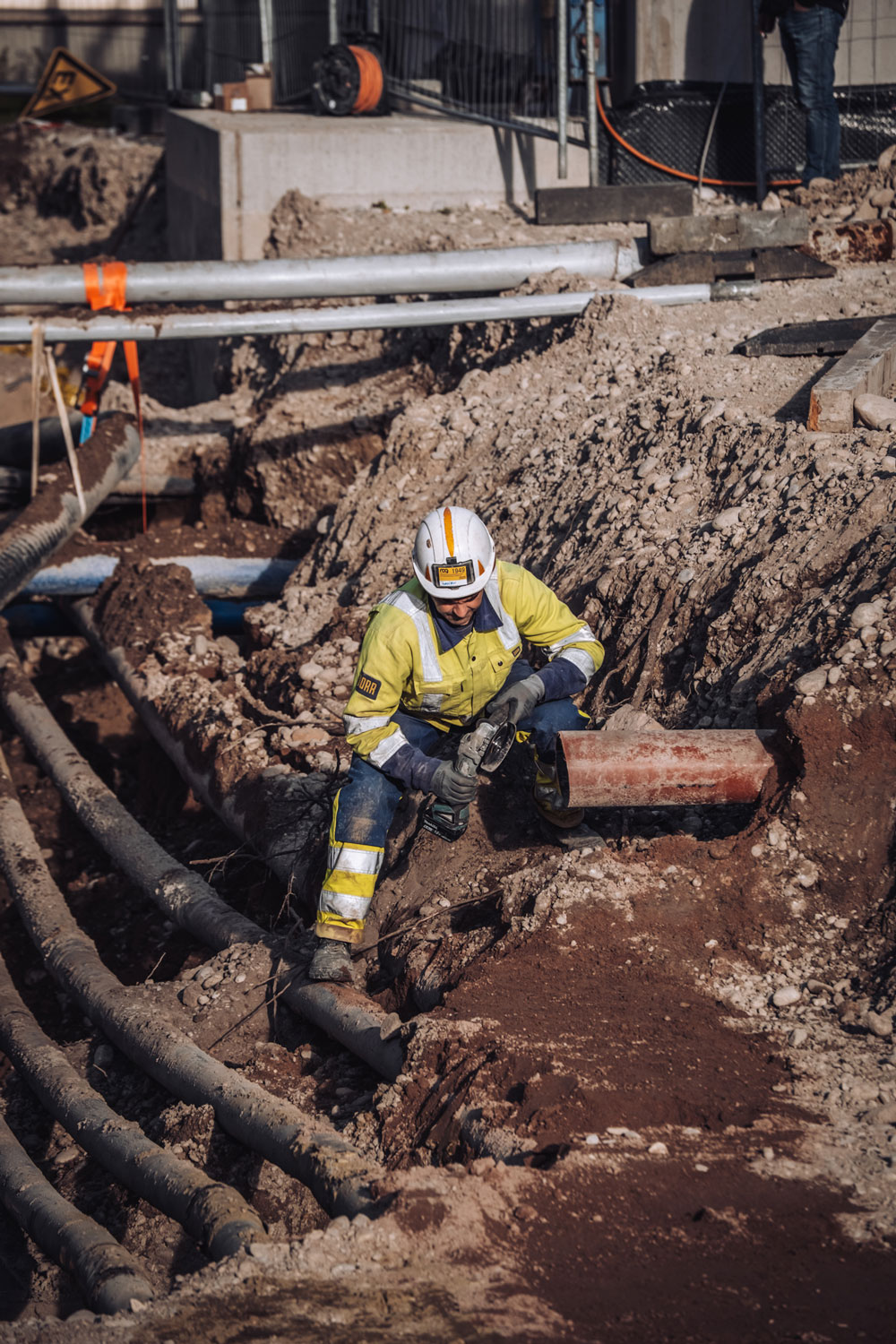

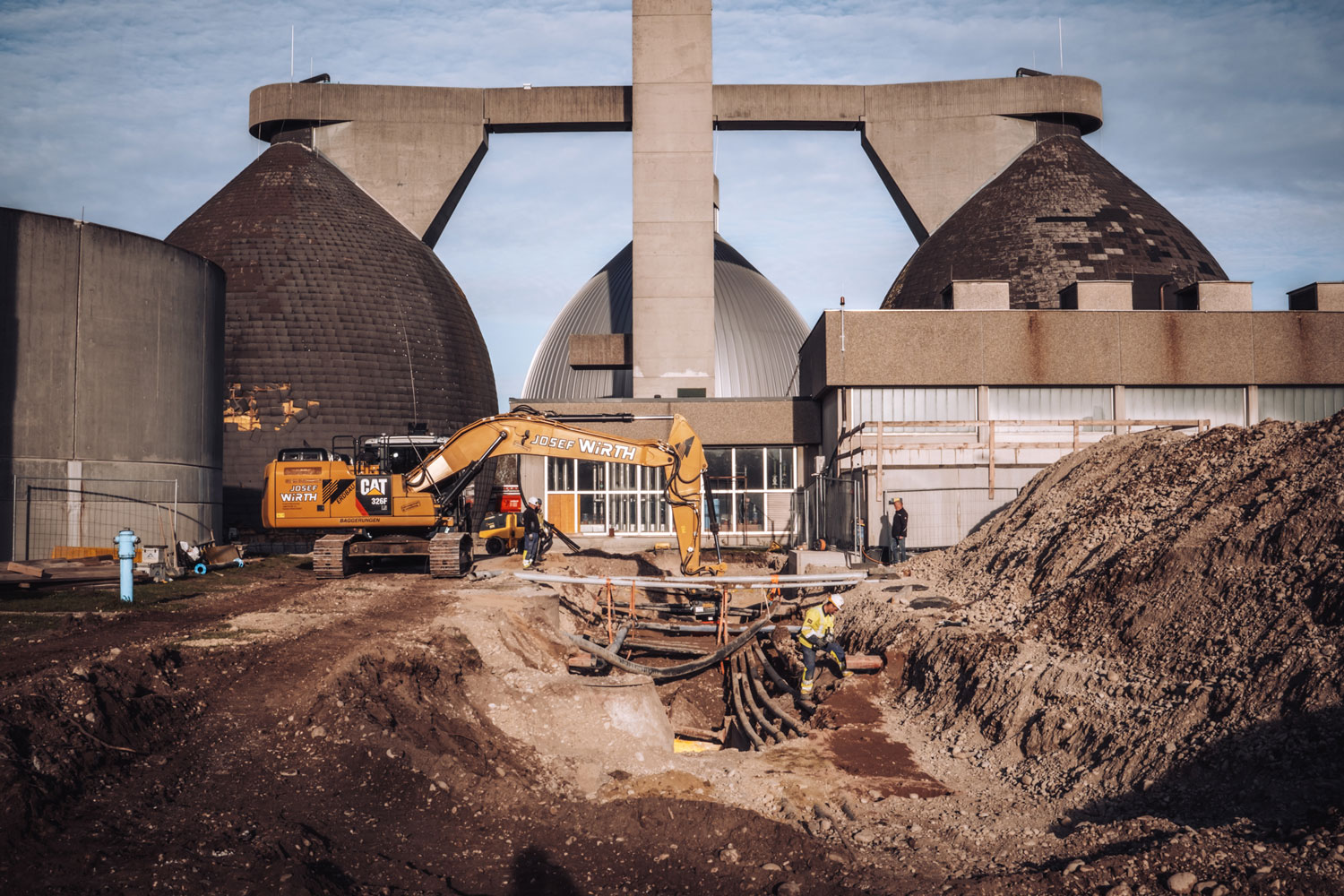

25. Oktober 2025: Der Leitungsbau erinnert an einen Eisberg - die Herausforderungen lauern unter der Oberfläche

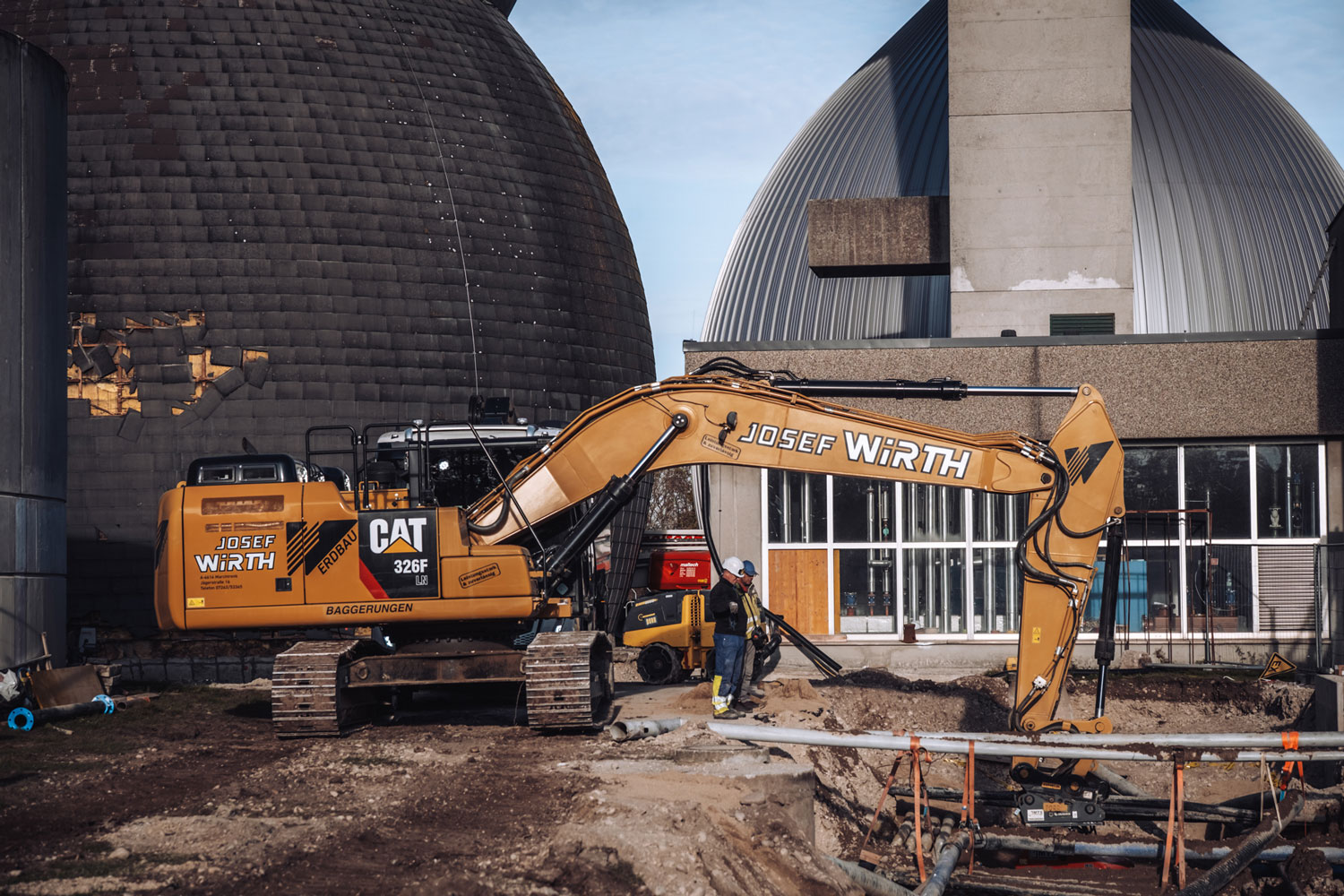

Während am Umbau der Belebung noch eifrig geplant wird, ist der Leitungsbau an anderer Stelle auf dem Kläranlagengelände bereits voll im Gange. Zwischen dem sanierungsbedürftigen Betriebsgebäude und dem Pressenhaus wird demnächst ein Containerdorf entstehen, in das unsere Verwaltung für ein Jahr übersiedeln wird. Bevor jedoch die Container kommen, sind die alten Leitungen an dieser Stelle im Untergrund zu erneuern.

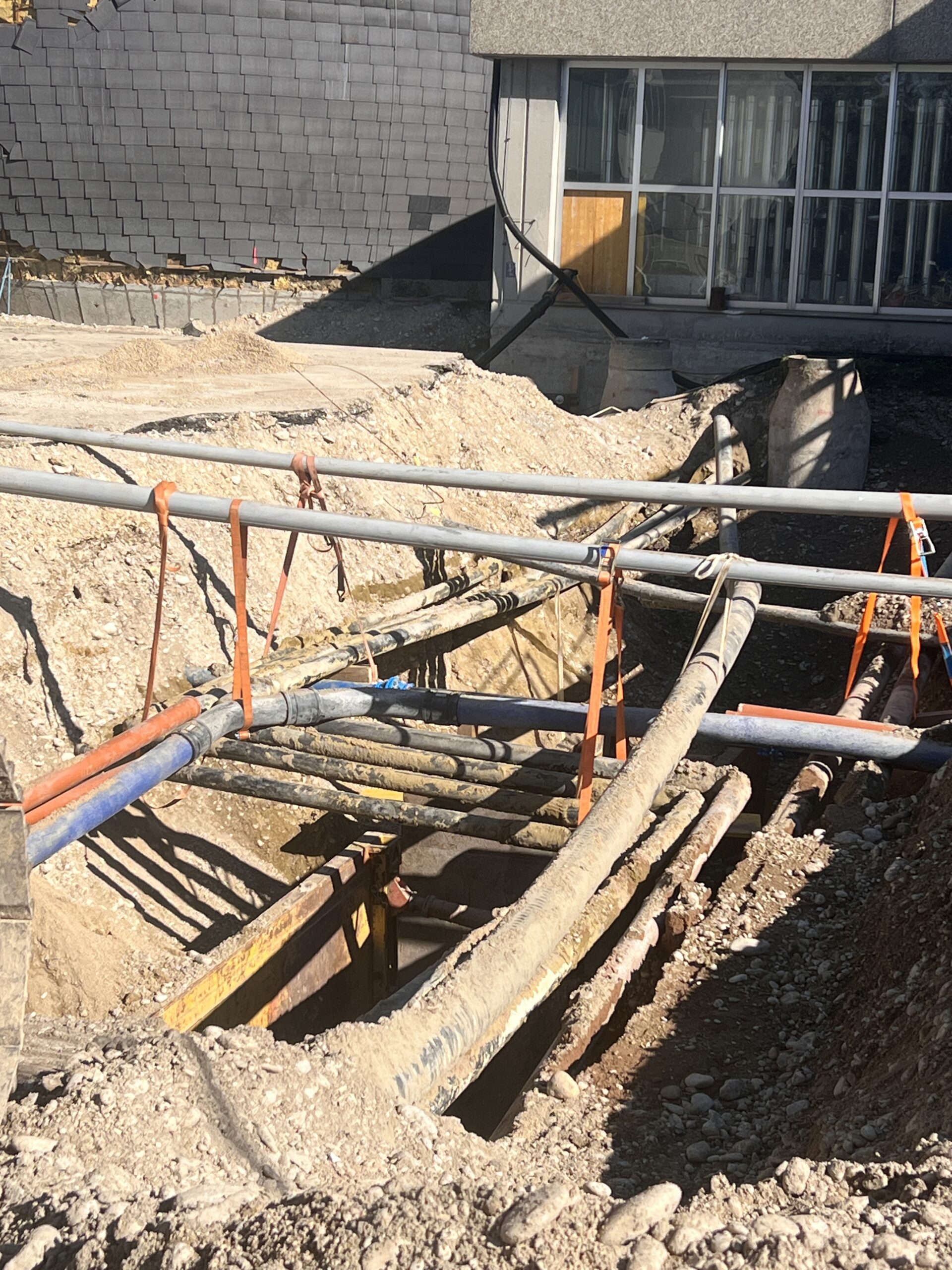

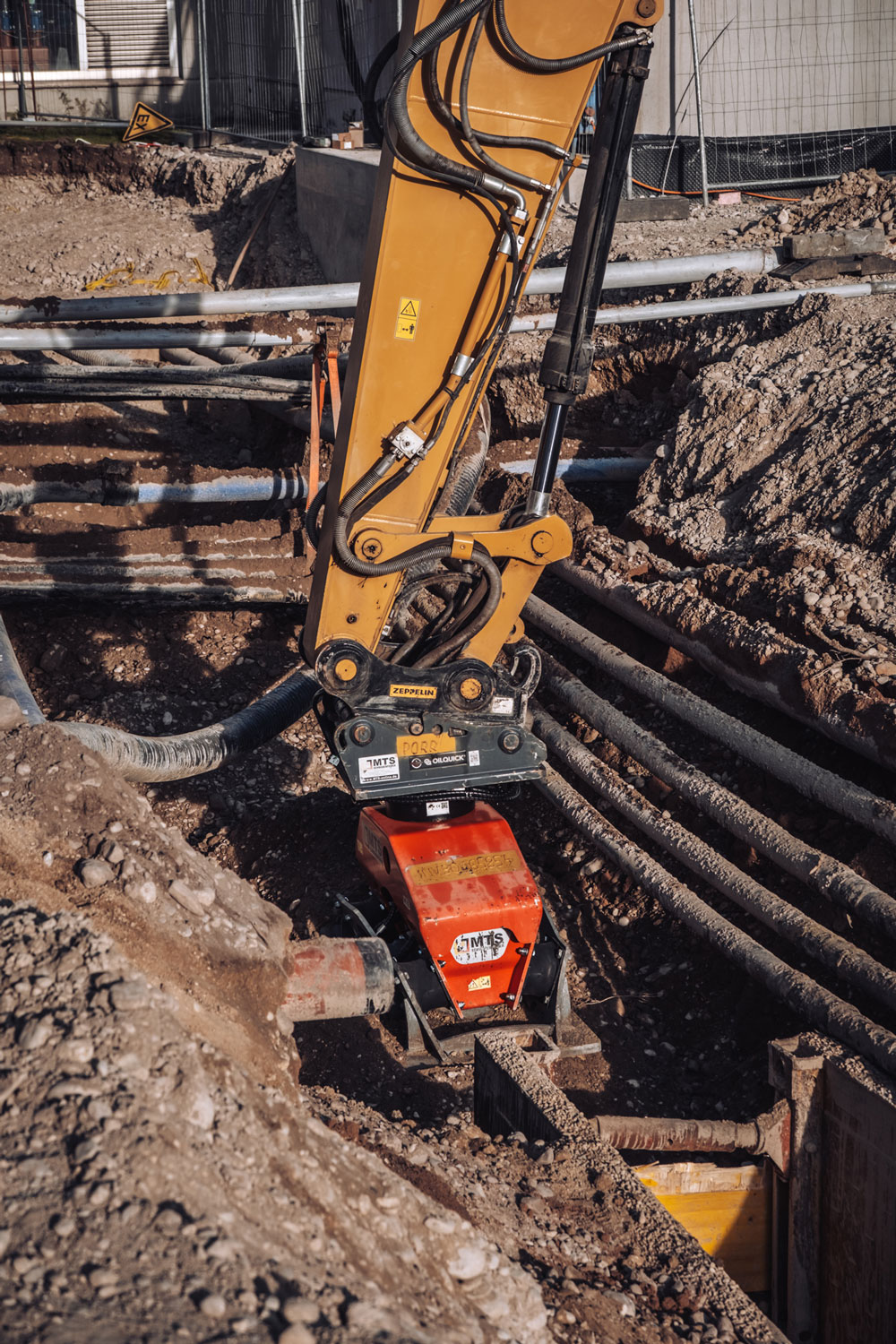

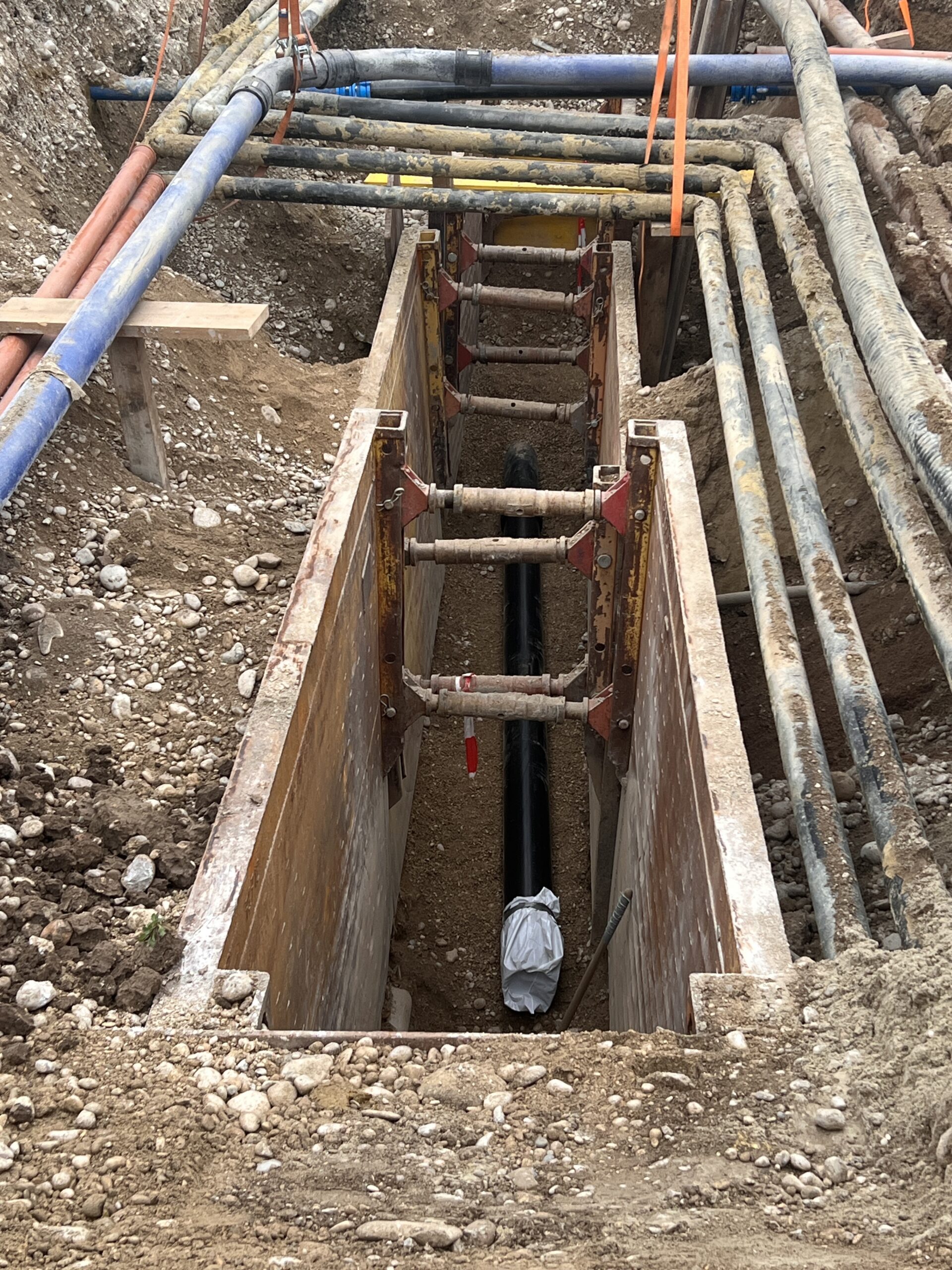

Ein Kanal, der zum einen die Abwässer und Schlamm aus dem Faulturmkeller und zum anderen die Abwässer von den Kammerfilterpressen in die Kläranlage befördert, liegt in fünf Metern Tiefe. Nachdem über 40 Jahre lang aggressive Abwässer und auch Salzsäure durch diesen Kanal geschickt wurden, ist dieser massiv sanierungsbedürftig und eine Erneuerung ist unumgänglich. Über diesem Kanal liegen zahlreiche Wasserleitungs- und Heizungsrohre, E-Installationen und sonstige Kanäle, die zum Teil in den Plänen eingezeichnet sind oder eben auch nicht. Hier zeigen sich die wahren Herausforderungen des Tiefbaus. Es erinnert ein wenig an das Eisbergprinzip – die mächtigsten Aufgaben liegen unter der Oberfläche.

Bestand seit 1980

Zur Erinnerung: So sehen die zu sanierenden Bauwerke und Anlagen Ende des Jahres 2024 nach rund 40 Jahren in Betrieb aus.
